吉林油田分散式风电项目顺利并网投运

4月3日21时

在新能源项目经理部

一级工程师侯发民一声令下

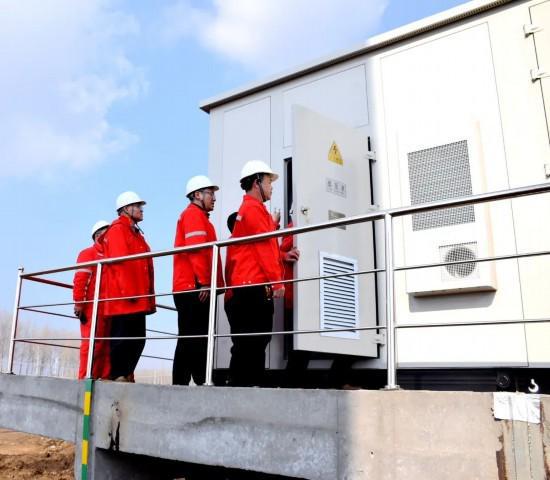

参建调配师按下风机启动按钮

随着风机叶轮迎风转动

吉林油田新木采区5号风机顺利并网发电

标志着吉林油田公司

在风力发电领域又一次取得新进展

4月2日,吉林油田分散式风电项目

已有5台5兆瓦风机

陆续在乾安、新木采区

顺利通过国网松原供电公司并网验收

作为吉林油田实现“三分天下”布局极其重要的一环,分散式风电项目立足于乾安、新木采区闲置井场点多面广、提质增效空间大的背景,进一步补充15万千瓦风光发电自消纳项目电力供应能力,利用吉林省风光资源禀赋,在采区附近建设7个小规模风电场,包括乾安采区3台5兆瓦、新木老区2台5兆瓦和庙20区块2台3.3兆瓦风机,直接为采油作业区供电,降低油井运行成本,提升电网供应稳定性。

2024年11月18日,分散式风电项目正式开工建设,项目部与各参建单位精诚合作,充分发挥自身技术、管理优势,努力克服主要设备生产周期紧张等诸多困难,严肃节点工期、狠抓环节管理,确保总进度计划顺利完成。据新能源项目经理部一级工程师侯发民介绍:“为确保施工质量,我们严把入场材料质量验收关、施工质量检测关、隐蔽工程验收关,严格执行例会制,落实技术、质量、进度等方面相关要求。”

同时,新能源有限公司多次召开投产准备推进会,围绕变电所改造、线路建设、风电场整体建设等重点关键环节,逐项查找难点、卡点,讨论研究解决办法。扎实推进生产运维基础工作,按规定配备运维和管理人员,先后开展专业理论培训、风力发电实训等针对性培训,全面加强人才队伍建设。

4月2日,新能源有限公司对分散式风电项目即木东、海平、鞠字风电场组织开展并网现场验收。当日下午并网验收总结会上,国网松原供电公司专家组听取相关汇报,并对存在的问题提出了整改意见。为确保项目尽快顺利投运,新能源建设项目部组织各参建队伍迅速开展验收问题整改及并网调试等各项工作,经过近40个小时的连续奋战,4月3日23点顺利完成新木2台风机并网投运。

吉林油田分散式风电项目整体投运后

全面发电能力达到1.2亿度

折合新能源产量当量3.6万吨

减少二氧化碳排放9.3万吨

不仅让绿色转型发展不断惠及油区生产建设

也为其他风场顺利施工积累了经验

更为集团公司绿色战略落地提供新路径

更为吉林油田探索出一条

“小分散、大集约”的绿色能源发展之路
